随着BIM技术的普及,其在机电管线综合技术应用方面的优势比较突出。机电工程施工中,许多工程的设计图纸由于诸多原因,设计深度往往满足不了施工的需要,此时,可以利用该技术很方便的进行深化设计,再根据建筑专业要求及净高要求将综合模型导入相关软件进行机电专业和建筑、机构专业的碰撞检查,根据碰撞结果对管线进行调整,避让建筑结构。下面,仅从机电专业的管线排布方案的优化调整进行介绍。

机电管线综合排布的部位管线综合策划的重点是屋面、楼层走廊吊顶和地下室。设备机房(给水、消防泵房、空调机房、变配电室、换热站)、给排水管道井、管廊、吊顶内、卫生间、设备层、强电井、弱电井、空调井等部位重点进行排布策划。走廊吊顶内部是管线布置最集中的位置,对楼层走廊吊顶内管线的综合布置不但要合理确定各专业管线的标高、位置,使各专业管线具有合理的空间,同时还应对各专业的施工顺序予以确定,从而使各专业工序交叉施工具有合理的时间。

一、给排水专业

1.管线要尽量少设置弯头。

2.给水管线在上,排水管线在下。保温管道在上,不保温管道在下,小口径管路应尽量支撑在大口径管路上方或吊挂在大管路下面。

3.给水引入管与排水排出管的水平距离不得小于1m。室内给水与排水管道平行敷设时,两管之间的最小净间距不得小于0.5m;交叉铺设时,垂直净距不得小于0.5m。给水管应铺设4.在排水管上面,若给水管必须铺设在排水管下方时,给水管应加套管,其长度不得小于排水管径的3倍。

5.喷淋管尽量选在下方安装,与吊顶间距保持至少100mm。

6.给水PP-R管道与其他金属管道平行敷设时,应有一定保护距离,净距离不宜小于100mm,且PP-R管宜在金属管道内侧。

7.管线外壁之间的最小距离不宜小于100mm,管线阀门不宜并列安装,应错开位置,若需并列安装,净距不宜小于200mm

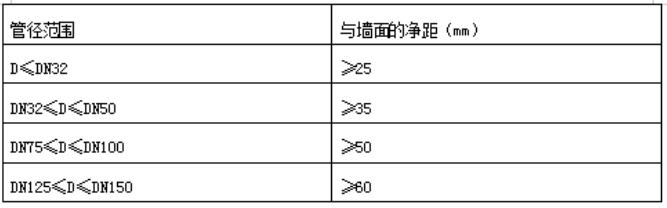

8.水管与墙(或柱)的间距,见下表:

二、暖通专业

1.风管和较大的母线桥架,一般安装在最上方;风管与桥架之间的距离要≧100mm。

2.对于管道的外壁、法兰边缘及绝热层外壁等管路最突出的部位,距墙壁或柱边的净距应≥100mm。

3.通常风管顶部距离梁底50-100mm的间距。

4.冷凝水应考虑坡度,吊顶的实际安装高度通常由冷凝水的最低点决定。

5.如遇到空间不足的管廊,可与设计师沟通,断面尺寸改扁,便于提高标高。

6.暖通的风管较多时,一般情况下,排烟管应高于其他风管;大风管应高于小风管。两个风7.管如果只是在局部交叉,可以安装在同一标高,交叉的位置小风管绕大风管。

8.空调水平干管应高于风机盘管。

9.冷凝水应考虑坡度,吊顶的实际安装高度通常由冷凝水的最低点决定。

10.优化过程中,风管和水管的转弯半径要合理使用,避免空间浪费和后期无法加工制作的问题。

三、电气专业

1.电缆线槽、桥架宜高出地面2.2m以上;线槽和桥架顶部距顶棚或其它障碍物不宜小于 0.3m。

2.在吊顶内设置时,槽盖开启面应保持80mm的垂直净空(即顶部最小得与梁保证80mm间距),与其他专业之间的距离最好保持在≥100mm。

3.两组电缆桥架在同一高度平行敷设时,其间净距不小于0.6m,桥架距墙壁或柱边净距≥100mm。

4.电缆桥架内侧的弯曲半径不应小于0.3m。

5.通信桥架距离其他桥架水平间距至少300mm,垂直距离至少300mm,防止其它桥磁场干扰。

6.桥架上下翻时要放缓坡(即最好不要垂直上下翻),桥架与其他管道平行间距≥100mm。

7.强电桥架要靠近配电间的位置安装,如果强电桥架与弱电桥架上下安装时,优先考虑强电桥架放在上方。

总结如下:

①管线综合应以暖通专业为主,水电专业为辅,因为暖通的风管最大。水暖电如果出现打架、互不相让时,由项目经理进行协调。最后由专人进行汇总,绘制最终的管线综合图纸。

②暖通的风管如果不止一根,一般来说,排烟管宜高于其他风管;大风管宜高于小风管。两个风管如果只是在局部交叉,可以安装在同一标高,交叉的位置小风管绕大风管。

③水管方面,有压管绕无压管。空调水平干管宜高于风机盘管。

④冷凝水应考虑坡度,吊顶的实际安装高度通常由冷凝水的最低点决定。

⑤电气专业桥架安装比较自由,可以见缝插针,建议先把空调、给排水的管道安排好,再考虑桥架的空间。桥架不宜安装在水管的正下方。

⑥给排水的管道较多,有条件的情况下建议其单独占一段水平空间,不与空调管道并行。但是高度紧张时这样的想法是很难实现的。实在安排不下时,让个别水管穿梁。如果穿梁都无法解决吊顶的问题,那只好改系统了,比如水管全改成竖向系统,不走水平管。

⑦从走道进入房间的新风支管如果与梁或者其他管道打架,可以改用软风管,自由弯曲,绕开障碍物。

⑧走道吊顶里不能全部摆满,要留出一定的操作空间,便于以后检修。

⑨复杂的工程,图纸是画不清楚的,要靠施工单位在现场做综合。

⑩公共走道内考虑到安装空间小桥架、母线、喷淋在最上面,风管、水管在下面,遇见打架,电管和水管让通风管,电管让水管。

声明:以上内容整理自互联网,如有侵权,请联系删除!
