装配式制冷机房工程设备施工要点
2021-08-27  来源:装配式建筑产业网  阅读:


西安易筑机电工业化科技有限公司(T/CAPE《装配式高效能源站工程技术规程》标准参编单位)是新兴的建筑行业机电安装工业化、科技化的创新型企业。成立于2016年,注册资金3500万元,总部位于西安周至县集贤产业园区。公司基于BIM技术,致力于建筑冷、热能源站房工厂化、标准化、模块化智造,充分发挥人才和技术资源优势,专注于为建筑、轨道交通等行业集成商提供装配式机房全过程解决方案。公司已经成功应用BIM技术完成西安发展大厦、巢湖万达广场、成都地铁5号线高峰站、深圳地铁10号线华南城站,西安地铁4号线五路口站等重点项目。

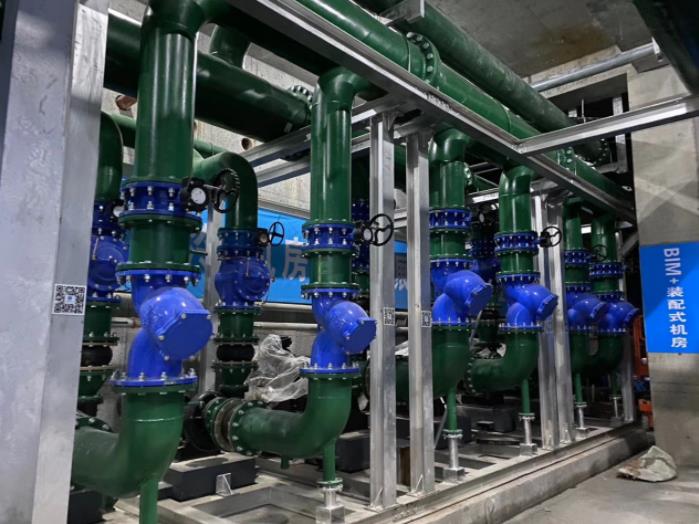

制冷机房大型设备多、管线复杂,为保证机房施工质量,应做好制冷机房专项施工组织策划,利用BIM软件进行制冷机房的设备、管线综合,进行施工深化设计。

1.制冷机房设备布置应满足如下要求:

(1)制冷机突出部位与配电柜的距离、主要通道宽度≥1.5米;

(2)制冷机之间或与其它设备的净距≥1.2米;

(3)制冷机与墙的净距、非主要通道≥1.0米;

(4)制冷机与其上方的管道、桥架净距≥1.0米;

(5)制冷机卧式蒸发器应有清洗、维修的空间;

(6)配电柜、开关柜上方及附近3米内严禁布置水管;

(7)同一规格的设备排布须横平竖直、整齐划一。

2.制冷机房管线综合与施工应满足如下要求:

(1)各管道层次由高到低应依次为电、风、水,若不在同一垂直方向可根据实际需要作相应调整;

(2)水管严禁布置在配电柜、开关柜上方及其附近3米内;

(3) 空调循环泵吸入口直管段长度应不小于2倍管径;

(4)空调水管所有上翻管道最高点应设置排气阀,下沉管道最低点应设置排泄阀, 排水阀口径根据主管管径应为DN32~DN50。

(5)所有管道重量不得作用于设备上,须单独设置支吊架固定;

(6)所有排气、排泄短管应先在管段设置好后再行管段连接;

(7)冷冻水管支、吊架设置均须做防冷桥措施,包括水泵出口弯管支撑。

(8)水管过滤器网孔孔径选择要求:泵前4mm,冷水机组前3-4mm;

(9) 管道对接焊口的组对和坡口形式应按照GB50243第9.3.2条规定;管道对焊缝与支、吊架距离应大于100mm(GB50738-2011《通风与空调工程施工规范》第11.2.5.3条)。

(10)通风降温用送风口优先考虑布置在机房下部距地坪1米内;

(11)冷冻站内应设置快速补水装置。

(12)多台水泵由原T形连接形式改为顺水弯方式,一次性的工程服务系统长期安全和节能运行的要求。

3.设备与管道的连接,除不产生震动的设备(如换热器)外,均应设置软接进行减振过渡。

(1)软接的工作压力、温度均应满足设计要求,DN﹥300管道优先考虑不锈钢软接。

(2)可曲挠橡胶接头安装要求:

a、橡胶软接头在安装时严禁超位移极限安装。考虑软接头不能承受横向应力及扭曲应力,软接头安装必须平直或垂直。

 b、软接头限位装置在系统安装完成后进行调整,保证发挥减振效率。

 c、管道必须有固定支撑或固定托架,否则应该安装防拉脱装置,以防止工作时受压拉脱。

4. 制冷机房仪表设置与安装应满足如下要求:

(1)空调水管压力(压差)传感器应安装在被测管道的直管段上,且应设置缓冲环和阀门。传感器量程应取可能出现的最大的压力(压差)值的1.2~1.3倍。传感器取压口应该靠近管道的底部,但不能位于管道最低端(防止沉淀堵塞),也不能位于管道的最高端(防止气塞)。

(2)空调水管温度传感器安装应深入管道中心部位,传感器的端面必须迎着水流的来流方向确保测温真实。传感器量程应取可能出现的最大的温度(温差)值的1.3~1.5倍。

(3)水流开关垂直安装于水平管道上,一般不建议安装在垂直管道上。如果必须安装,需要调整水流开关的弹簧张力,以平衡簧片重力产生的影响,且应安装在被测管道的直管段上。

(4)电动调节阀应安装在3~5倍管径的直管段的中间部位,阀门严禁倒立安装, 相应旁通管直径可小一至两档。

5.制冷机房电气配电与接线

(1)桥架应用开孔机开孔,严禁气、电焊割孔;钢管与桥架连接应使用管接头并用锁母固定,内衬橡胶护口保护线缆。可挠金属管或其他柔性导管与刚性导管或电气设备、器具间采用专用接头;

(2)设备明敷配管应在进入设备前做防水弯头,防止水、杂物等通过电管进入造成短路;

(3)控制柔性导管长度:动力工程中不大于0.8m,照明工程中不大于1.2m;

(4)温、湿度传感器、压差传感器、风阀及水阀执行器、流量计及电动调节阀等安装处的预留线缆,距离在1.5m以内采用金属软管引至前端设备接线端子,大于1.5m必须采用钢管明配,转接中均加过线盒,敷设的金属软管不得零乱附着于风管、水管及桥架上。

(5)室内照明灯具不应吸顶安装,安装高度应满足机房巡视、观测和维护。

(6)振动设备接地与接地扁钢应采用柔性或弹性过渡。

6.制冷机房土建要求如下:

(1)施工前应核对施工图和供货厂家提供的设备基础图。

(2)冷水机组基础高度为:150mm,冷冻水泵、冷却水泵基础高度为:200mm。

(3)复核、优化施工图中机房排水沟、集水井的设置。排水沟应有一定的坡度,排水沟面层贴瓷砖及不锈钢箅子;

(4)制冷机房设备周边(冷水机组、水泵、板换等)以及集水坑周边涂100mm宽黄黑相间色带,色带内黄黑条角度为45度;

(5)制冷机房内应规划好主要通道、检修通道、参观通道等,做好相应的标识。

(6)机房地面可以用显著的字体标明该区域功能,具体布置可根据现场情况决定。
7.为提高机房安装质量、进度,推荐制冷机房采用预制化生产、现场组装。
