腾格里沙漠二十公里外
在宁夏回族自治区中卫市的
风沙漫卷中
风沙漫卷中
中建三局一公司承建的
中国移动(宁夏中卫)数据中心B区项目
最后一块顶板开始浇筑
标志着
项目团队克服了沙尘暴等极端天气挑战
仅用38天便实现主体结构全面封顶

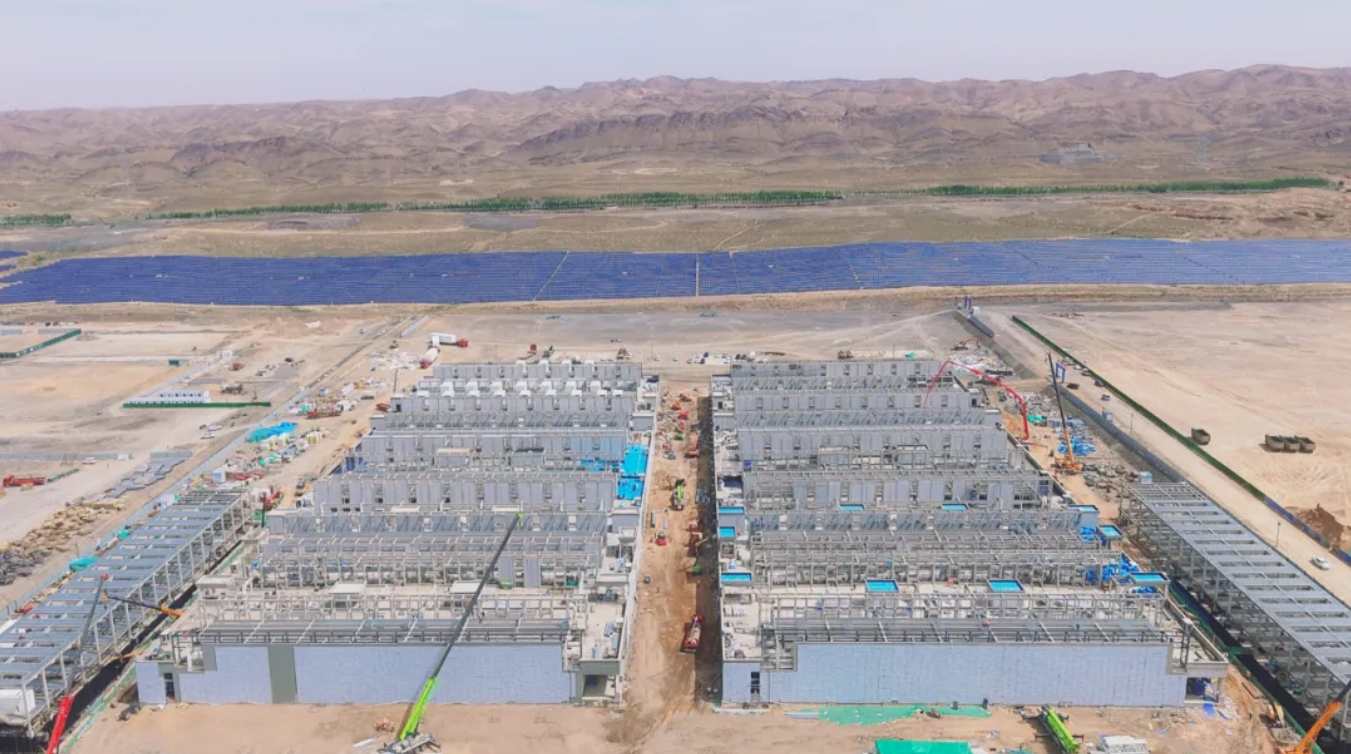

中国移动(宁夏中卫)数据中心B区项目实景图
项目位于宁夏回族自治区中卫市
包含设计、土建工程、机电工程等
建成后
中国移动数据中心的承载能力
将再上新台阶
将再上新台阶
为全区乃至全国的数字经济
提供更为坚实的基础设施支持

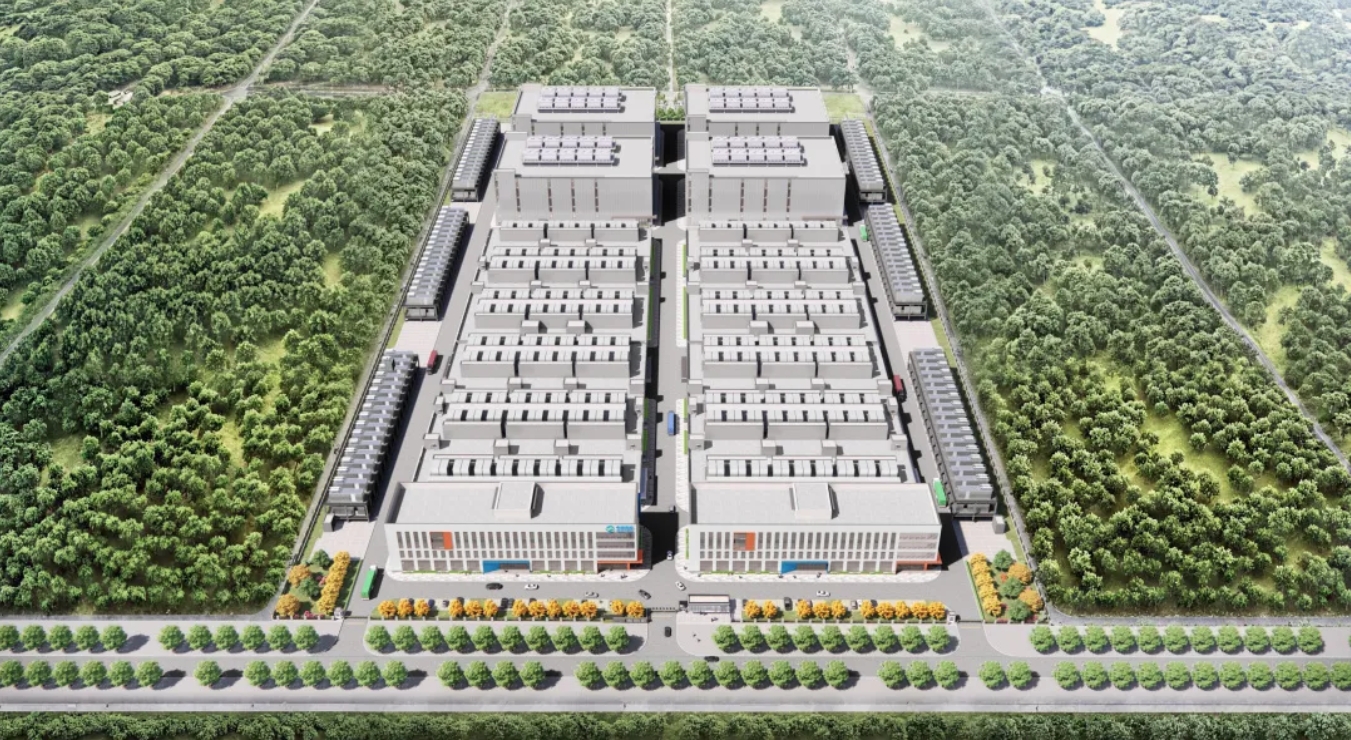

中国移动(宁夏中卫)数据中心B区项目效果图

发挥公司平台化履约优势
公司、分公司、项目三级高效联动
优化审批及决策流程
分级赋能
实现组织、人员、资源快速调配与响应
项目快速启动
实现3天开始基础换填
7天浇筑承台
10天启动房心回填
12天钢结构进场首吊
30天钢结构全面封顶
38天主体结构全面封顶的“中卫速度”

发挥公司供应链集采优势
项目进场后
2天内确定临建、主体劳务分包
及17家紧急分供商及专业分包
7天临建办公区拔地而起
8台天泵高耸,25台吊车
34台曲臂车高速运转

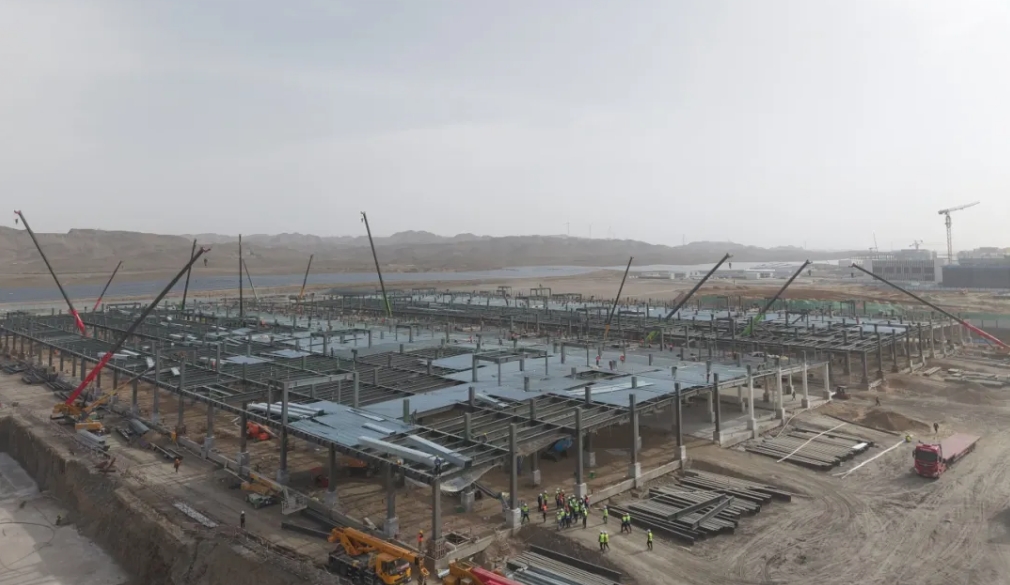

项目建造过程图
发挥公司数据中心产品线建造优势
快速集结项目团队
选优配强项目“铁三角”
逐步推进“以老带新”
根据项目各节点需求流动性配备人员
实现团队“无缝衔接”
能力“时刻在线”



项目遵循
标准化、模块化、协同化、数字化
实现B01、B02号机房楼项目快速设计
通过复用成熟模板及设备选型固化
采用预制钢结构+装配式墙体
缩短土建设计周期

“微模块化”复制机房建设单元
仅需局部适配楼层荷载
机电系统分模块设计
使用集装箱式预装设备,减少设计量

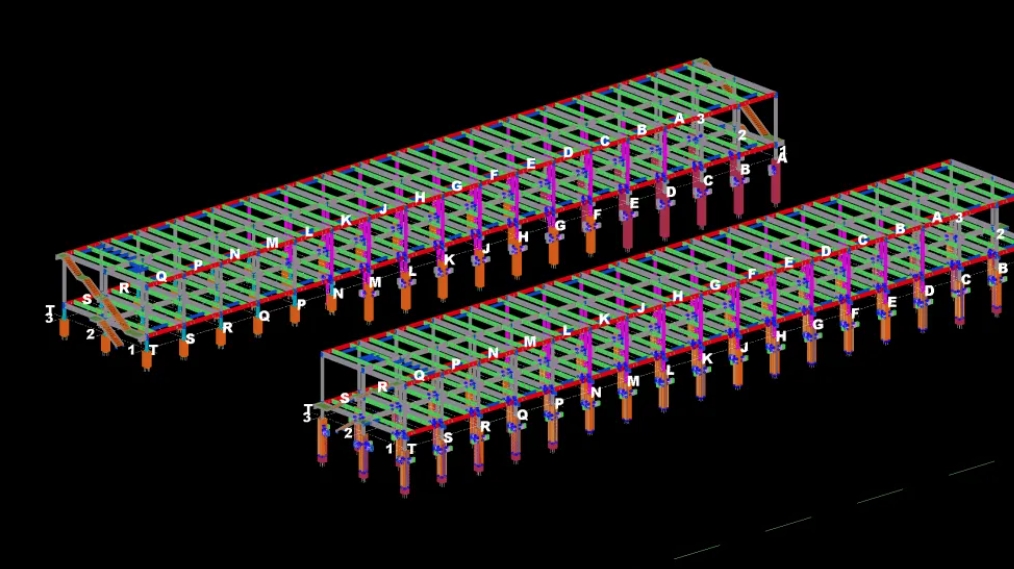

BIM全专业协同,集中解决接口问题
联合设计院进行施工图评审及方案比选
仅用3天便完成了图纸会审、二次深化
方案编制等技术准备工作
满足设计要求且便于现场快速施工

项目各工序有序穿插
实现流水化作业
建立 “时间 - 空间” 双维度协同机制
编制三级进度计划
以 “小时” 为单位细化关键工序
每日召开“半小时快速协调会”
当场解决材料缺供、工序冲突等问题

空间分区管控
室内施工区域划分五个组团
室内施工区域划分五个组团
每个组团指定专业协调人
负责对接多专业的穿插施工
采用 “样板引路” 制度
模块化作业,后续单元直接复制
用高效组织缩短周期
保障完美履约
